Corse Net Infos - Pure player corse

Corte : Le pont provisoire de Baliri enfin en place


Mario Grazi le Mercredi 5 Juin 2024 à 14:09

Sept mois, jour pour jour, une crue centenale du Tavignani emportait le pont de Baliri, tandis que la veille c’est le pont de Tragone qui était arraché par la Restonica en furie. Le pont provisoire de Baliri a été enfin installé ce mercredi matin au grand soulagement du maire et des riverains.

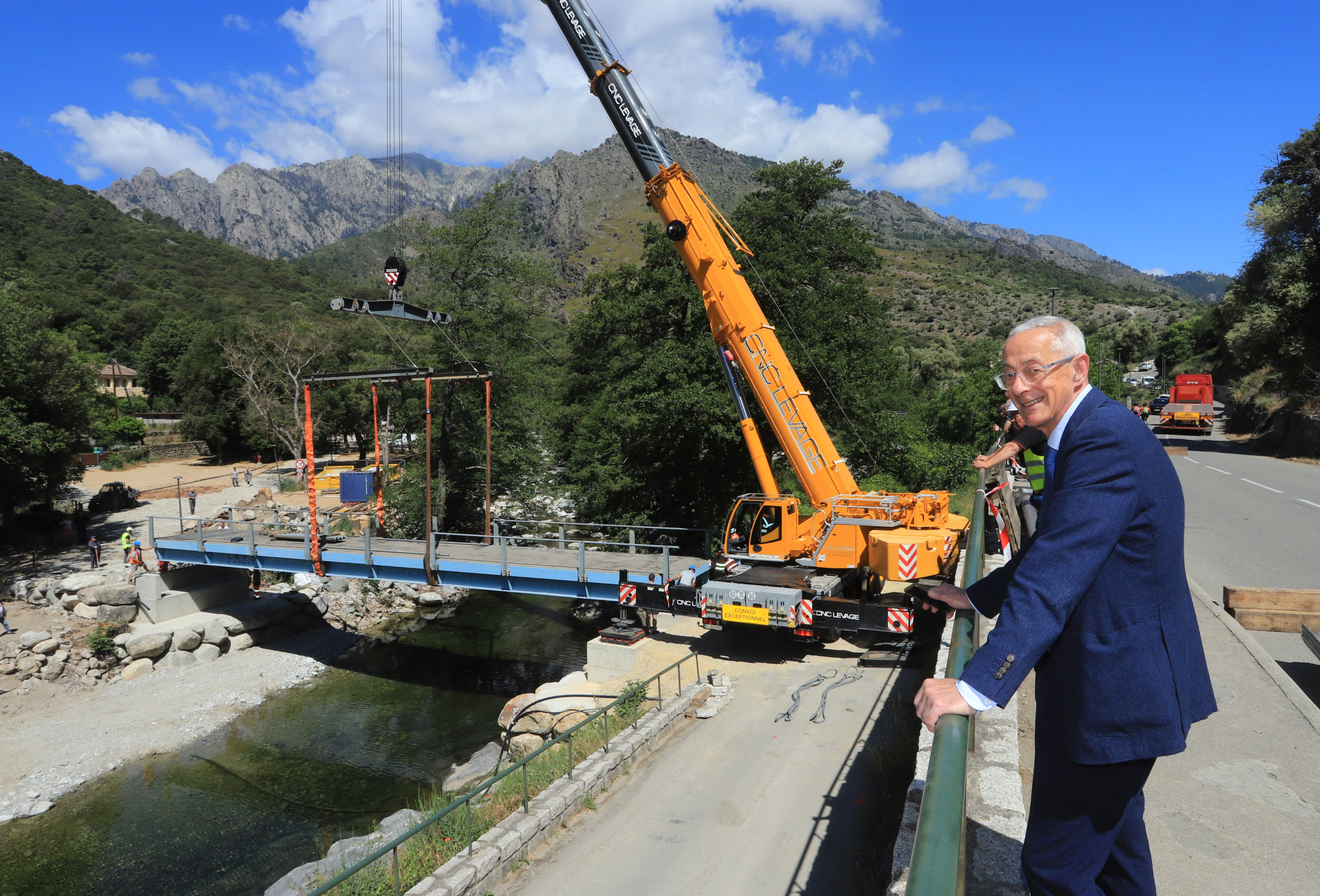

Le maire de Corte, le Dr Xavier Poli, était soulagé ce mercredi matin! (Photos Studio Photos Grazi Ritratti)
Le maire de Corte, le Dr Xavier Poli, était soulagé ce mercredi matin! (Photos Studio Photos Grazi Ritratti)

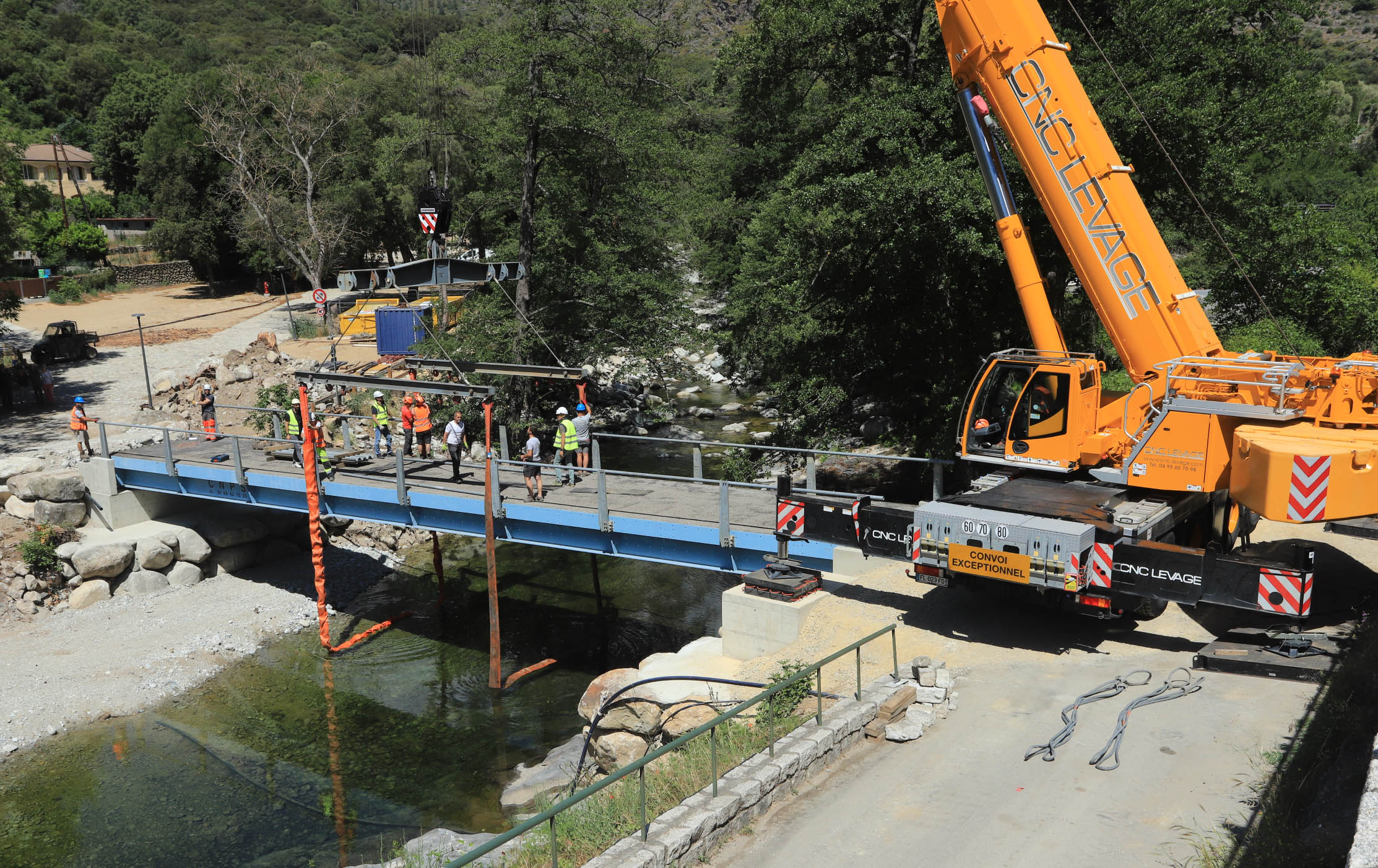

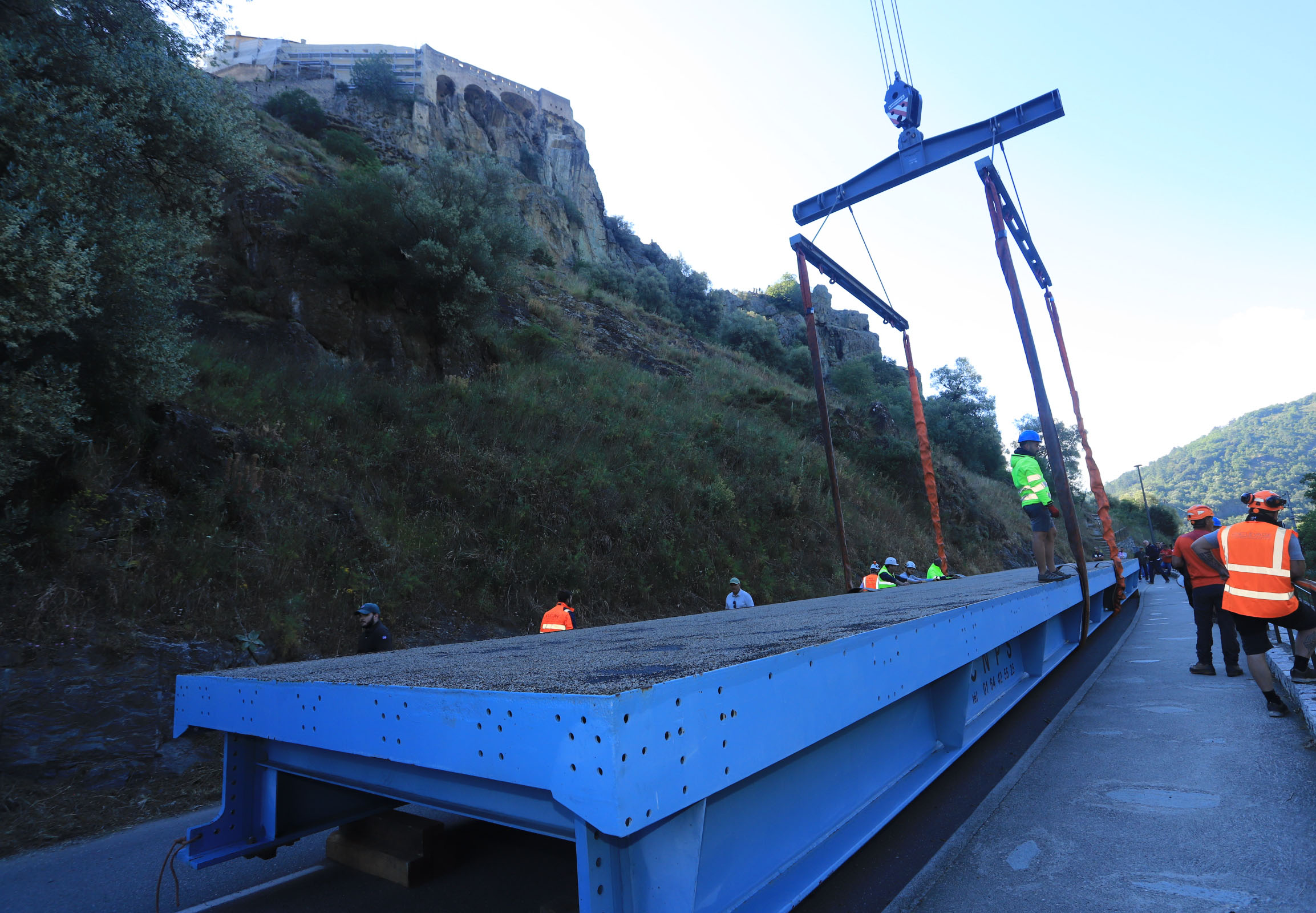

On se souvient de cette triste période des 4 et 5 novembre 2023 et de ses tempêtes Ciaran et Domingo qui ont causé des dommages particulièrement importants à Corte, emportant le pont de Tragone et celui de Baliri le lendemain. La commune, la CdC et l’État ont très vite pris la mesure de la catastrophe engageant instantanément les diverses études permettant de rétablir au plus vite la situation. Si les travaux avançaient vite dans la vallée de la Restonica, en revanche pour Baliri, une multitude de difficultés venaient entraver la bonne marche des opérations. Aujourd’hui, tout cela est bien derrière nous et le pont métallique provisoire est arrivé dans la nuit de mardi à mercredi.

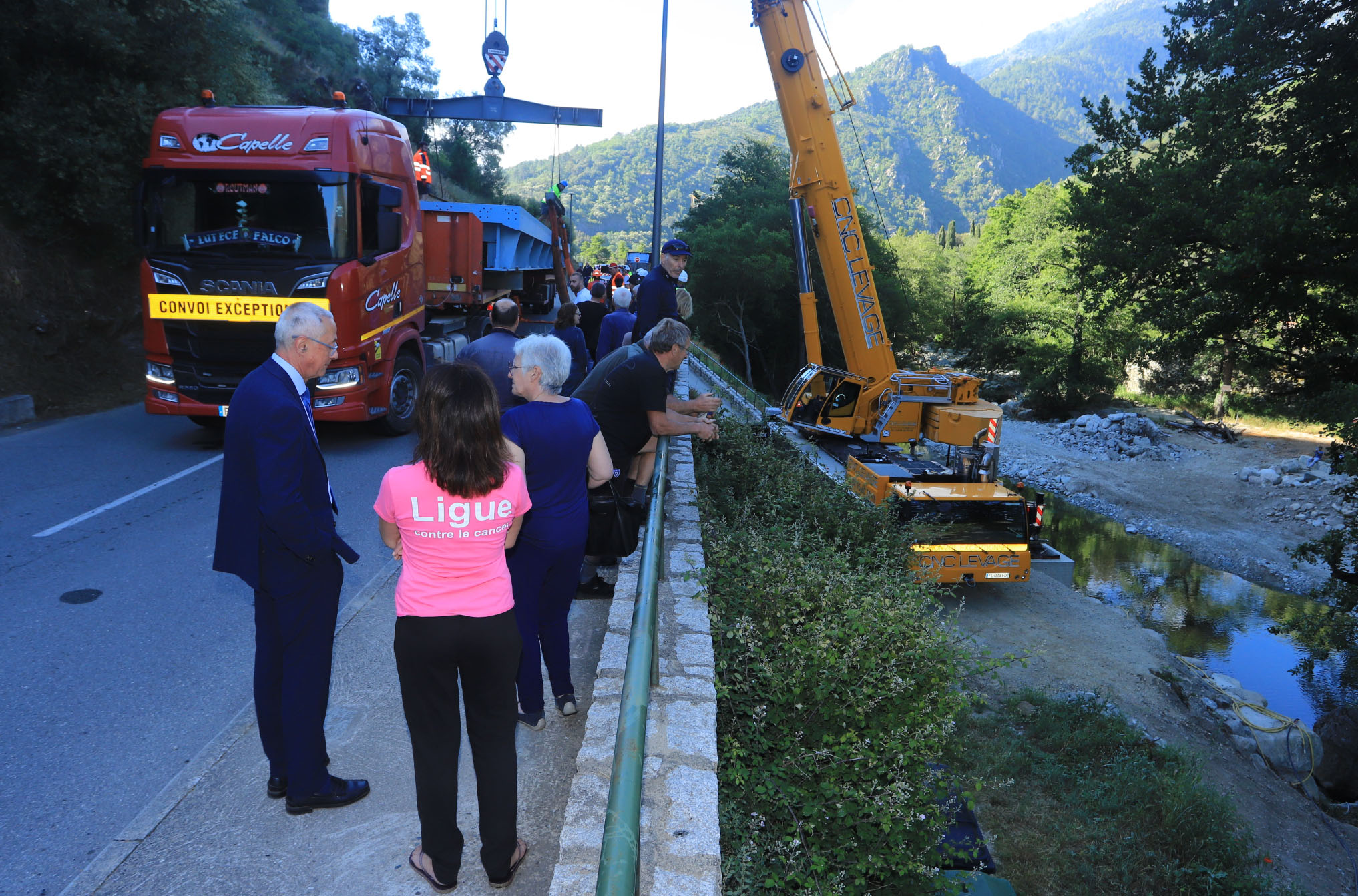

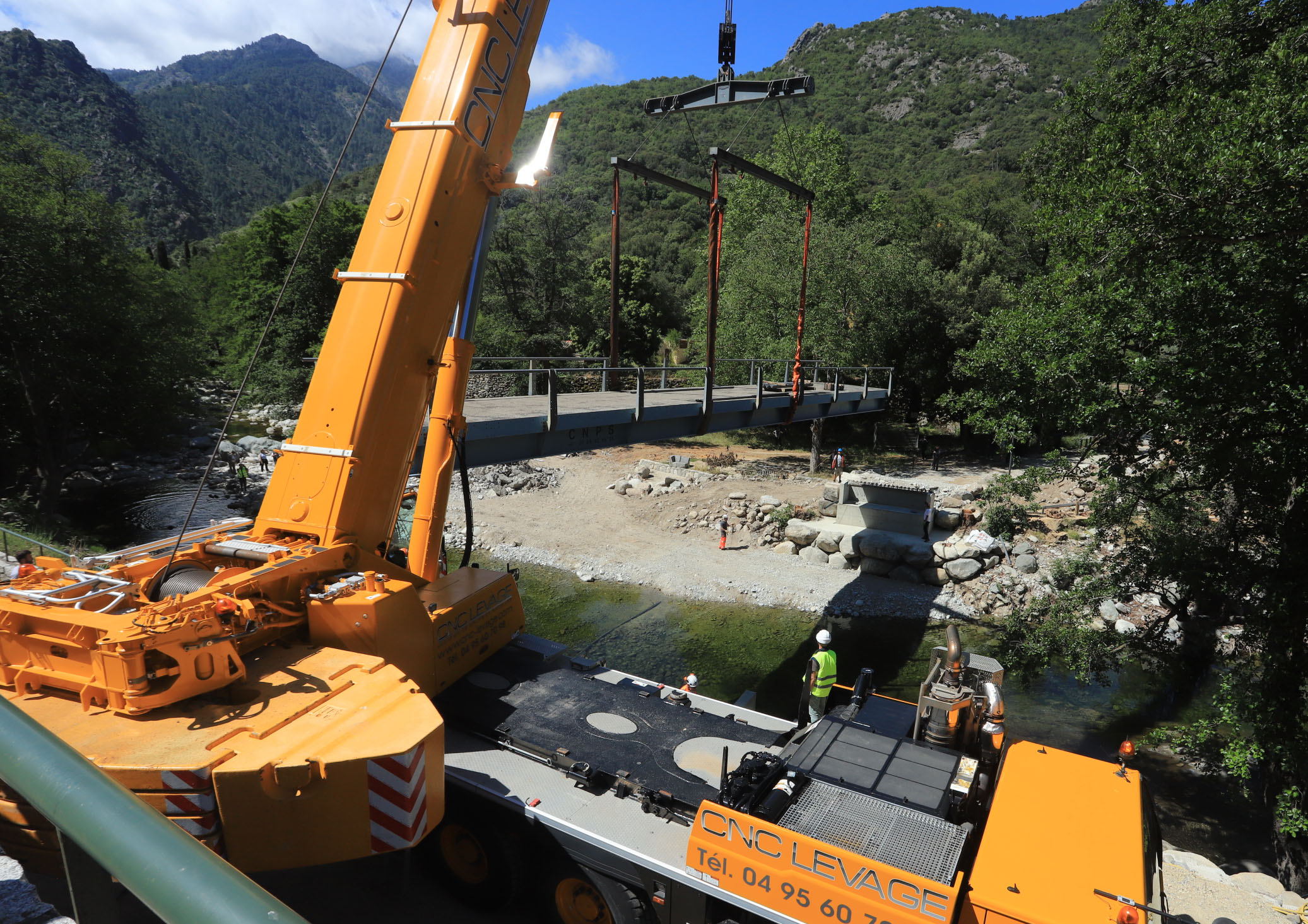

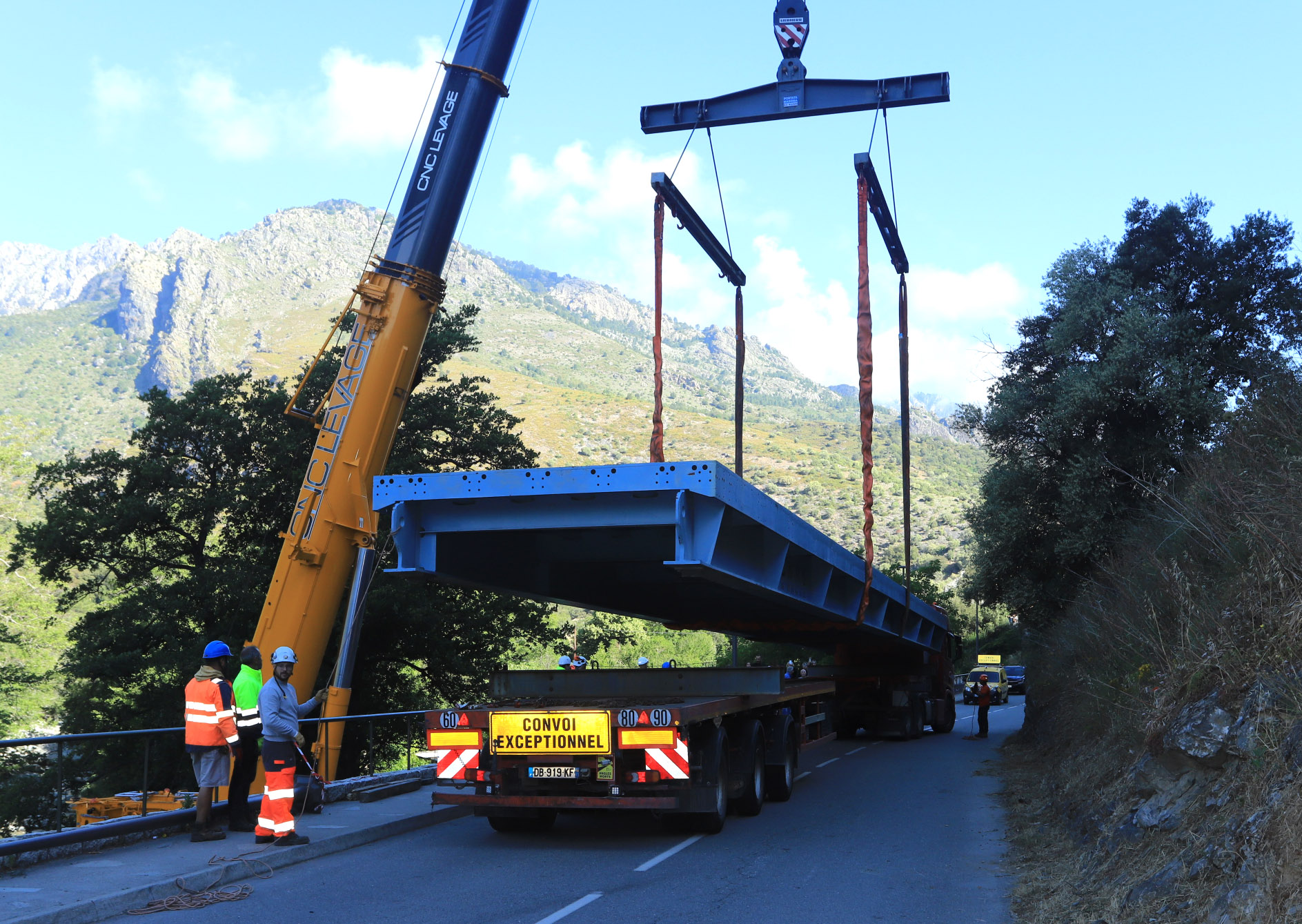

 Parti de Bastia à 21 heures, le pont de 25 mètres de long et de 25 tonnes est arrivé à Baliri vers 23h30. Dès 8 heures, ce mercredi matin, les équipes techniques de la CNC Natali et de l’entreprise Luciani étaient à pied d’œuvre pour enfin désenclaver le site de Baliri. « C’est une satisfaction et surtout un soulagement. Nous arrivons au bout d’une opération très compliquée qui a connu de multiples aléas avec les retards que cela a engendrés qui ont été préjudiciables au timing qui était prévu au départ. Entre la configuration particulière du lieu pour implanter des engins de levage, la découverte de l’amiante, la procédure administrative, l’incendie criminel des engins de chantier ont donc retardé de plusieurs mois l’installation du pont provisoire et je suis heureux aujourd’hui que nous puissions rétablir complètement l’accès à Baliri pour les riverains, et aussi pour la population cortenaise qui a un attachement particulier à Baliri », a soutenu le maire, le Dr Xavier Poli.


Le pont sera ouvert aux piétons dans les 24 ou 48 heures. Quant aux véhicules, il faudra attendre que l’ensemble des études et des essais techniques soient terminés. « Nous avons déjà discuté avec le CEREMA et l’entreprise SNC et une fois que les épreuves du pont auront été réalisées, les véhicules pourront l’emprunter le plus rapidement possible ».


Ce pont métallique provisoire est loué par la commune pour une durée de trois ans. « Nous avons déjà réfléchi à la construction du nouveau pont, en amont de l’actuel. Nous allons-nous attachés à constituer dans les dossiers dans les semaines et les mois qui viennent avec les services techniques de la commune, avec l’appui de la CdC, de l’État et du CEREMA sachant que pour l’heure nous avons prévu la location de ce pont pour 3 ans à hauteur de 28 000 euros par an ,  a indiqué Xavier Poli qui a ensuite tenu à remercier tous celles et ceux qui se sont impliqués dans ce dossier depuis le premier jour « et d’abord les services techniques, administratifs et juridiques de la mairie. Bien évidemment l’entreprise SNC Natali, seule entreprise à répondre au deuxième appel d’offres, l’entreprise Luciani, l’État et la CdC qui participent à hauteur de 40% du montant des travaux qui représente un montant de 900 000 euros, la commune prenant en charge les 20% restants et la TVA, ainsi que la location du pont, puisque celle-ci n’est pas subventionnable. On parle de Baliri aujourd’hui et entre la mise en place de ce pont, les travaux que nous avons faits à Tuani, les travaux que nous avons entrepris au niveau de la prise d’eau, sept mois après les catastrophes nous avons réparé ou remplacé tout ce qui avait été détruit. Il y a encore beaucoup de travail à faire sur la prise d’eau, car il s’agit ici d’une opération de plus d’un million d’euros pour conforter la prise et faire en sorte qu’elle soit moins exposée et impactée en cas de forte crue. Côté vallée de la Restonica, depuis le 2 mai avec la Collectivité de Corse, il y a une nouvelle mobilité. Les sentiers ont été réhabilités par la commune avec le soutien de l’Office de l’Environnement. Nous avons fait le maximum, dans un délai relativement court, pour préparer du mieux possible la saison touristique 2024 ».
